碧桂园交投·中央上城10月家书丨金秋诗意浓,美好呈家音!
亲爱的城主:
一朝秋暮露成霜,几份凝结几份阳。金秋十月,秋风萧瑟,四季轮转有序,幸福又一次愈发临近,为了您心中的家,我们始终真心对待,匠心臻筑。
从蓝图到实景,从泥泞到美景,家的轮廓日渐清晰,一砖一石,一草一木,您的家园在季节交替一天天成长,而我们为不负每一位业主的守候与期许,将定期对家园的成长进行家书播报,每一次的家书都标志着离幸福又更近一步。
碧桂园交投·中央上城
2022年10月

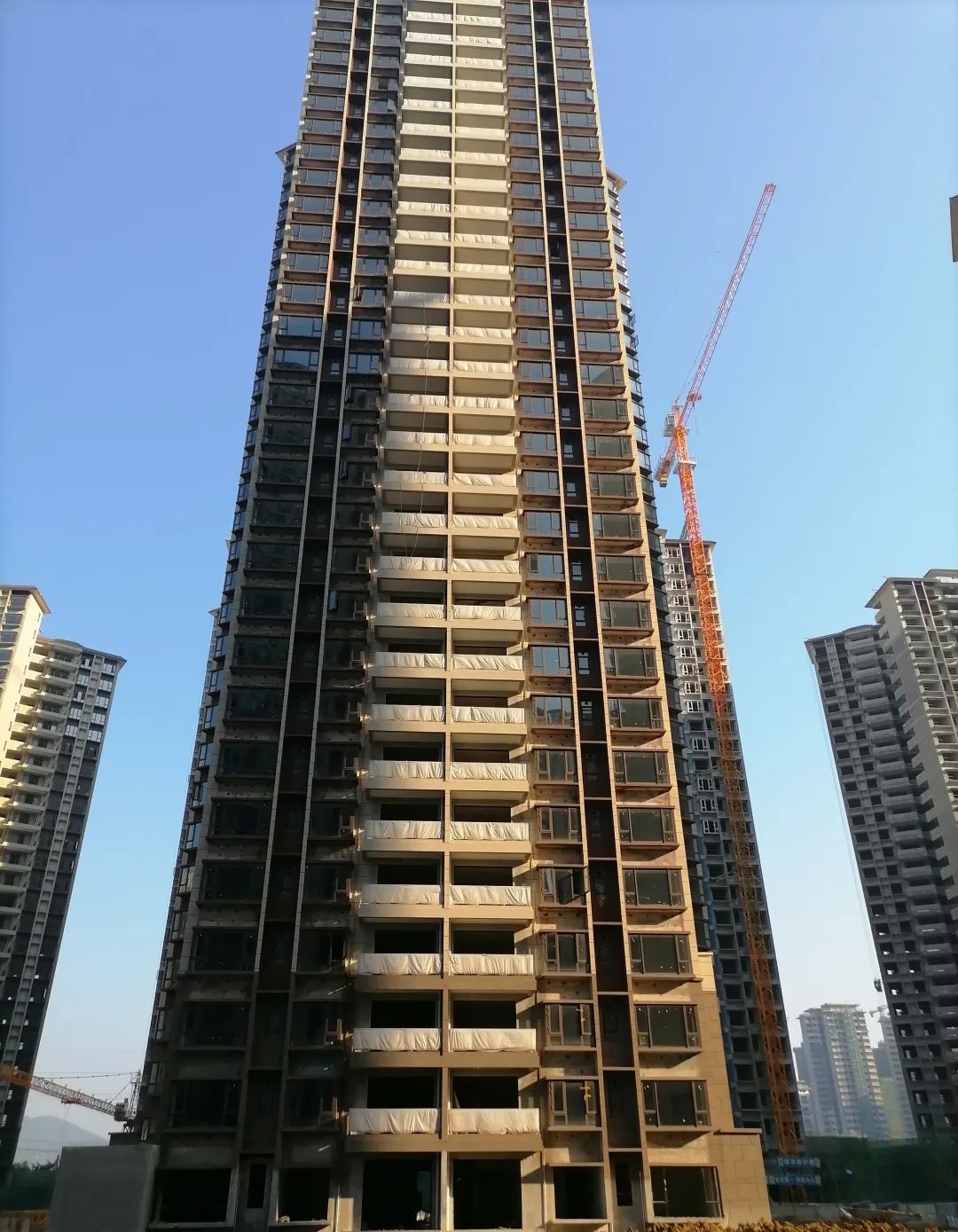

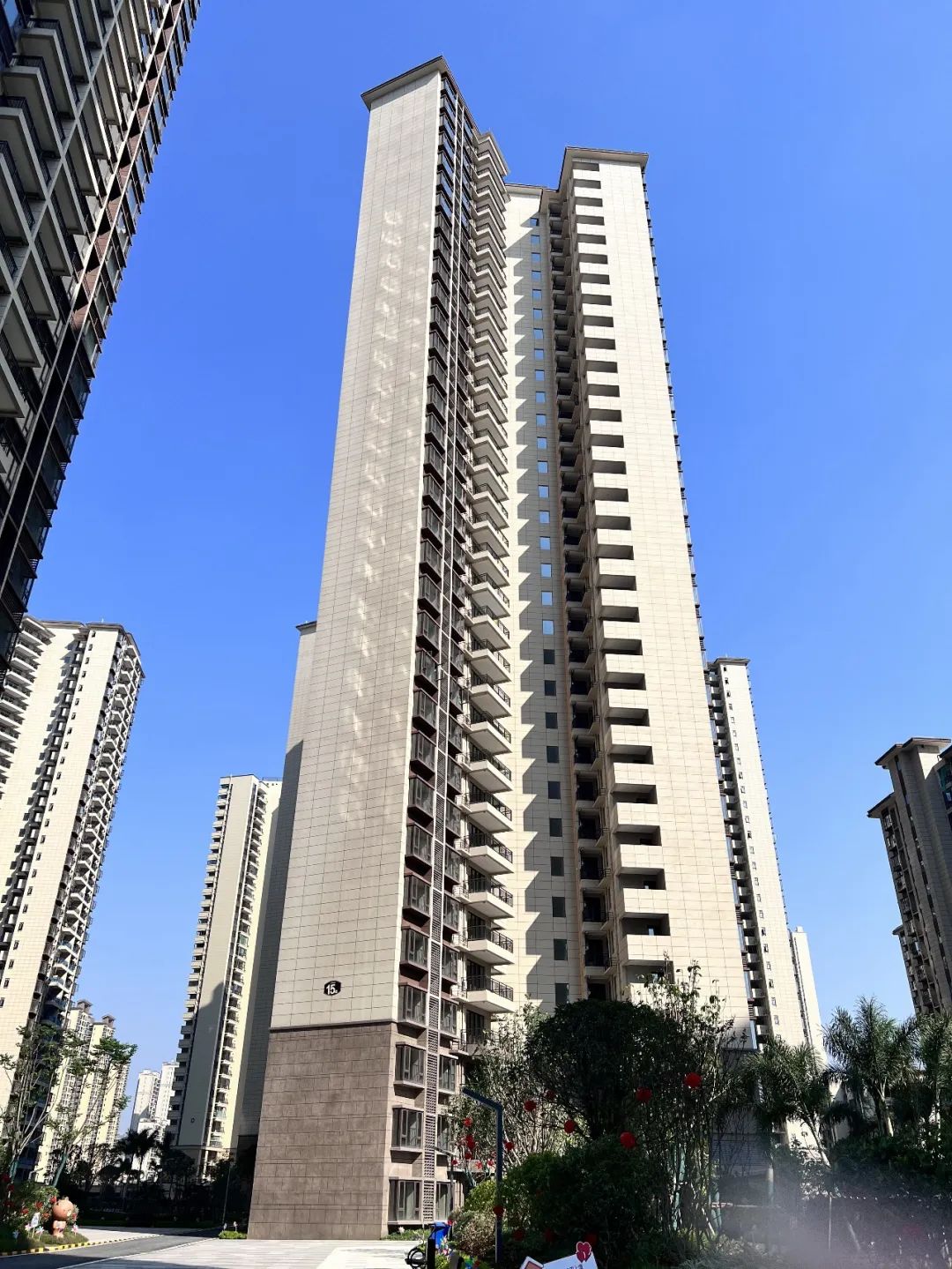

15#楼
COUNTRY GARDEN
封顶,外立面、公区装修、室外管网、园建施工、绿化施工完成,即将交付。

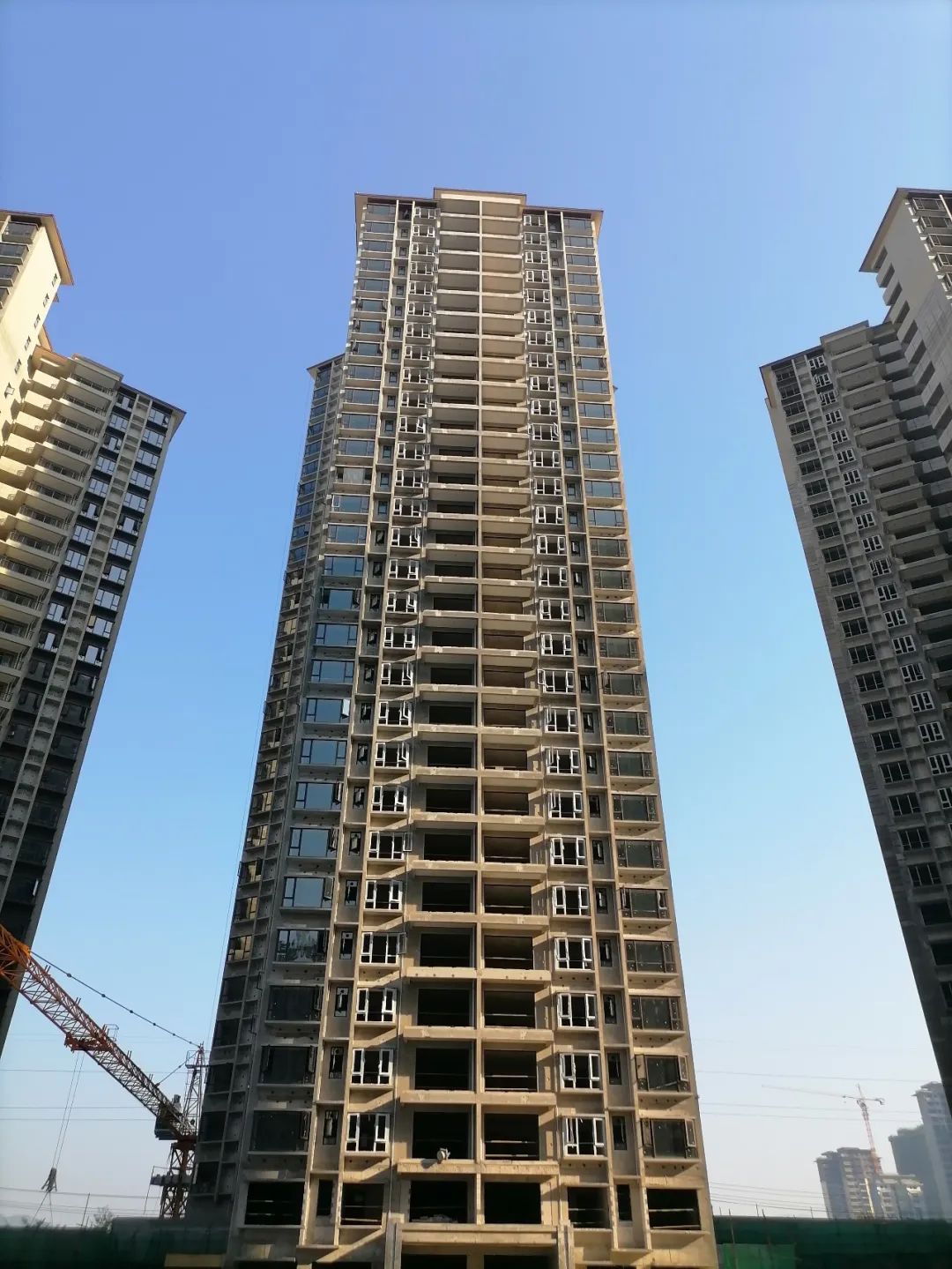

16#楼
COUNTRY GARDEN
封顶,外立面、公区装修、室外管网、园建施工、绿化施工完成,即将交付。

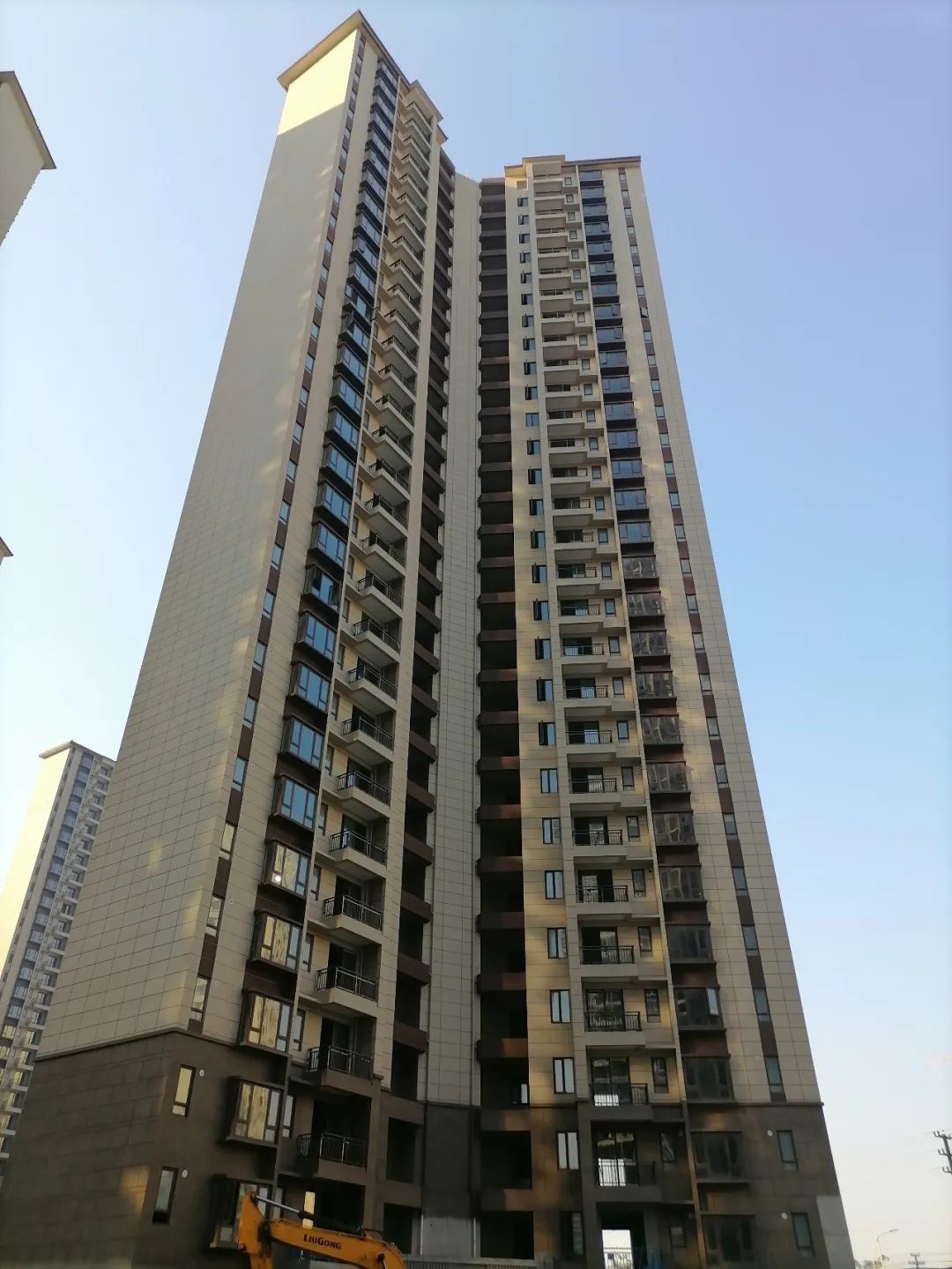

17#楼
COUNTRY GARDEN
封顶,外立面、公区装修、室外管网、园建施工、绿化施工完成,即将交付。

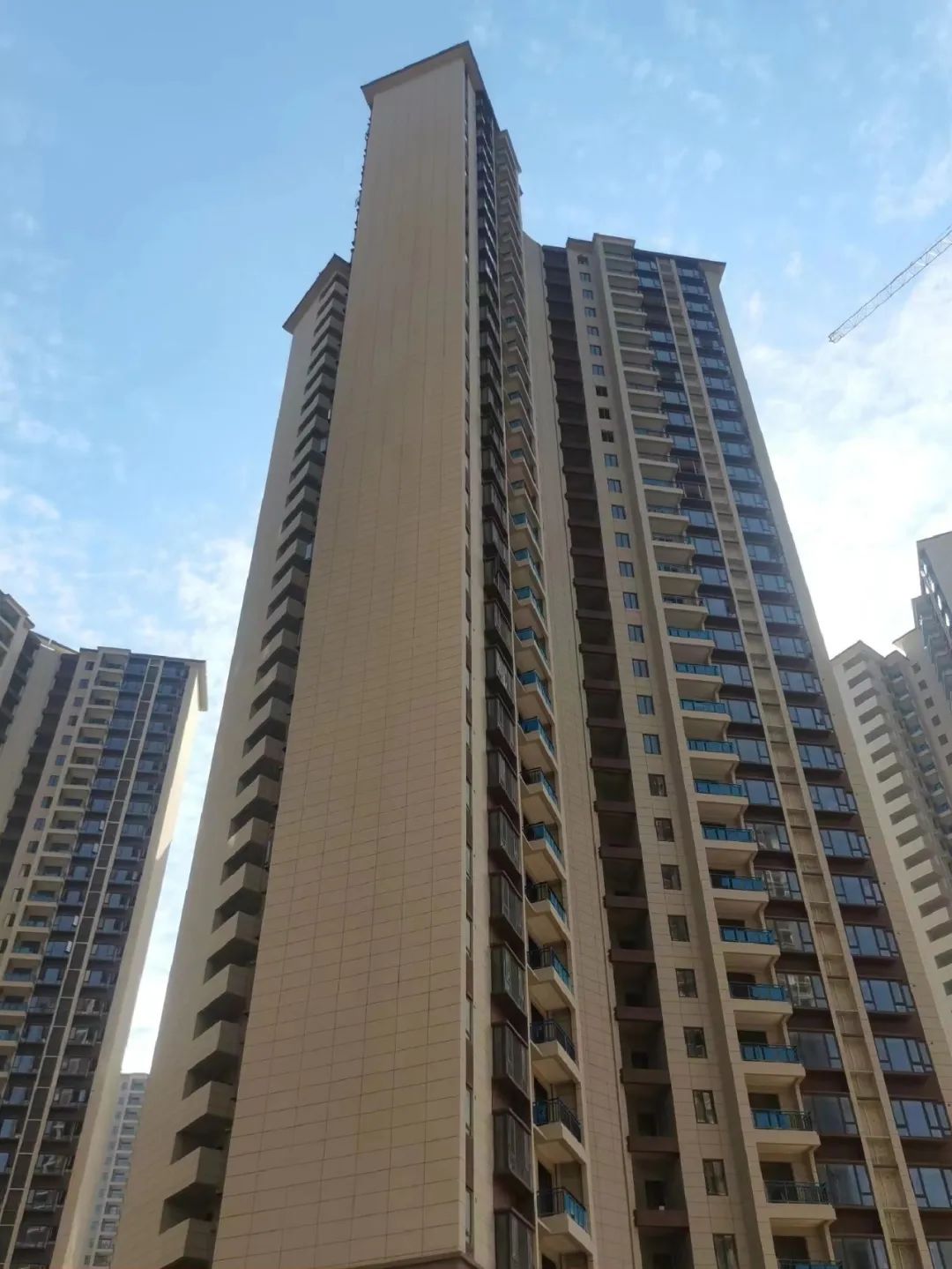

(16幢架空层美化)
(17幢架空层美化)
(即将交付区域园林)

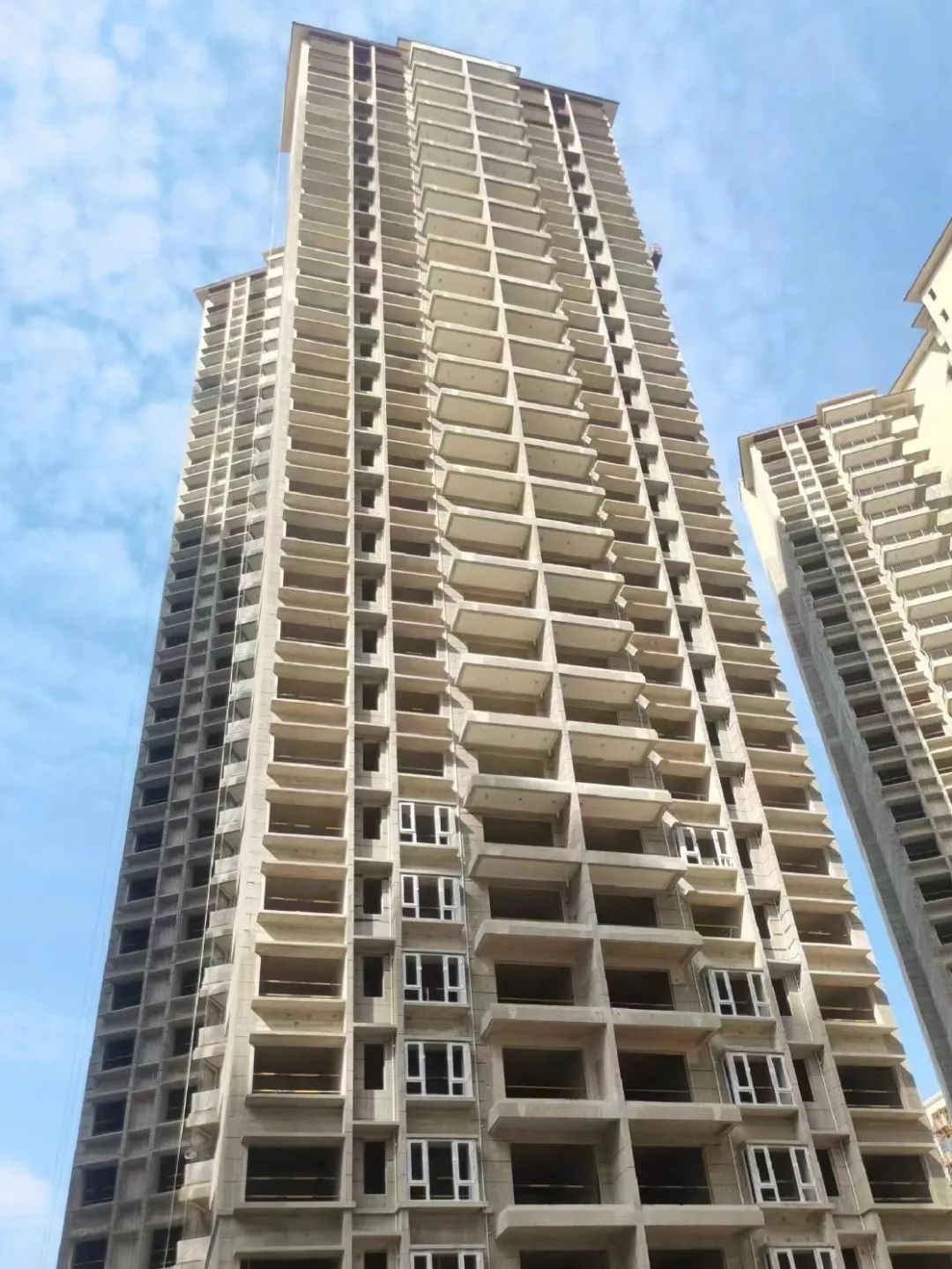

18#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、栏杆、铝窗框完成,外立面完成约90%,公区装修完成约97%,回填土完成80%。

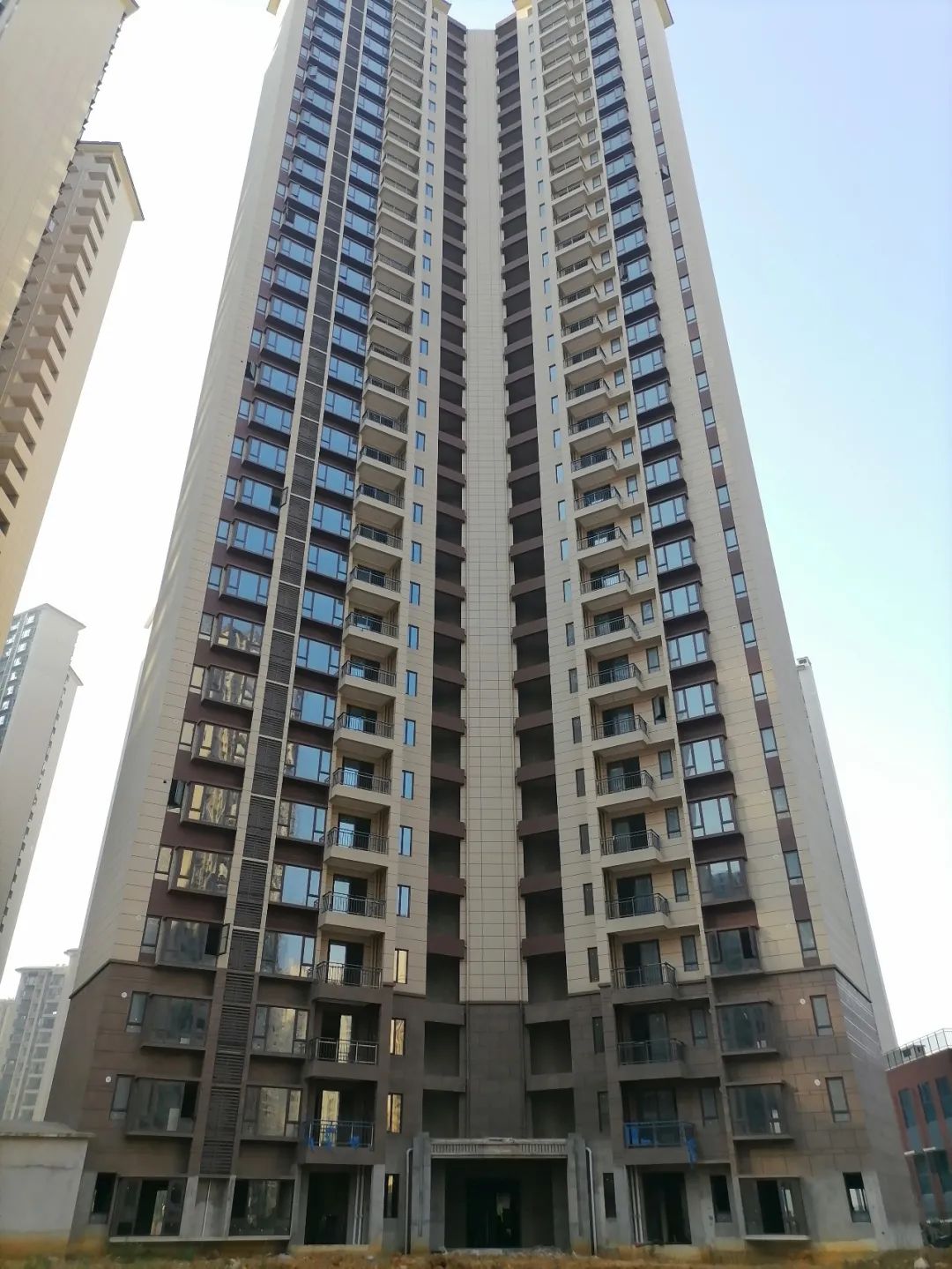

20#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、铝窗、栏杆完成,外立面完成约90%,公区装修完成约90%,回填土完成85%。

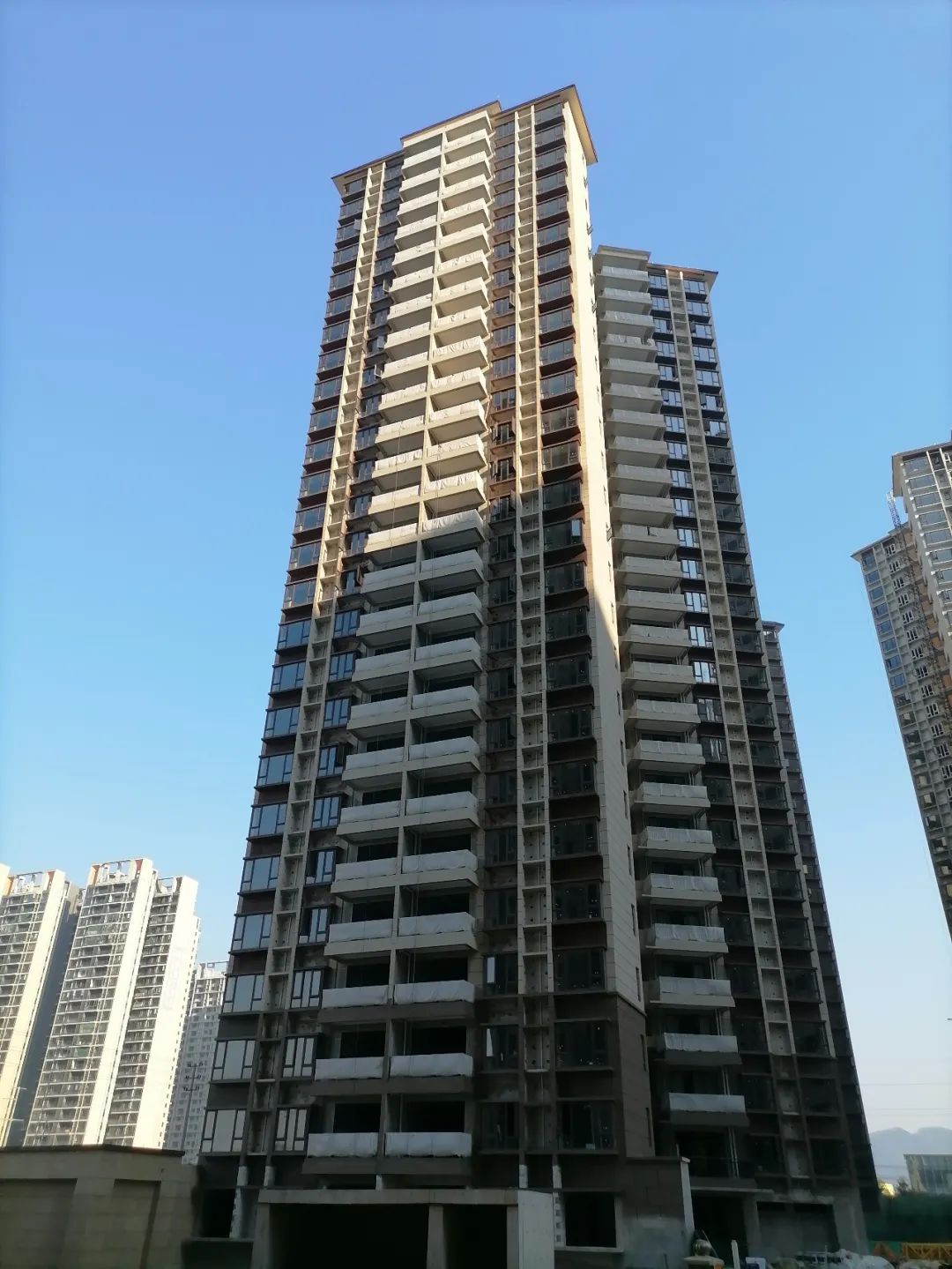

21#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、铝窗、栏杆完成,外立面完成约90%,公区装修完成约90%,回填土完成90%,中心景观园建绿化完成55%。

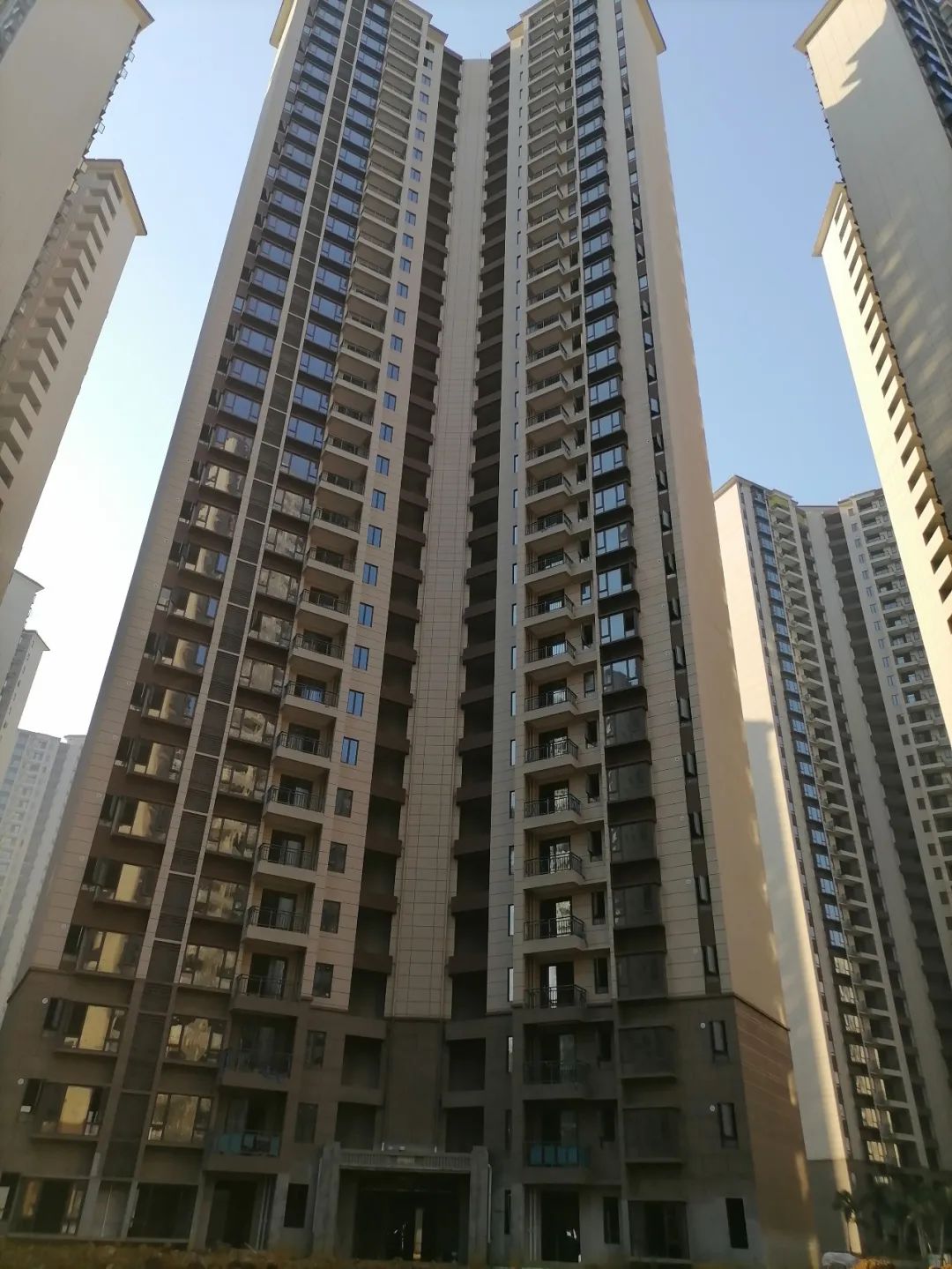

22#楼
COUNTRY GARDEN
封顶,,砌筑、抹灰、铝窗、栏杆完成层,外立面完成约90%,公区装修完成90%,回填土完成90%,中心景观园建完成55%。

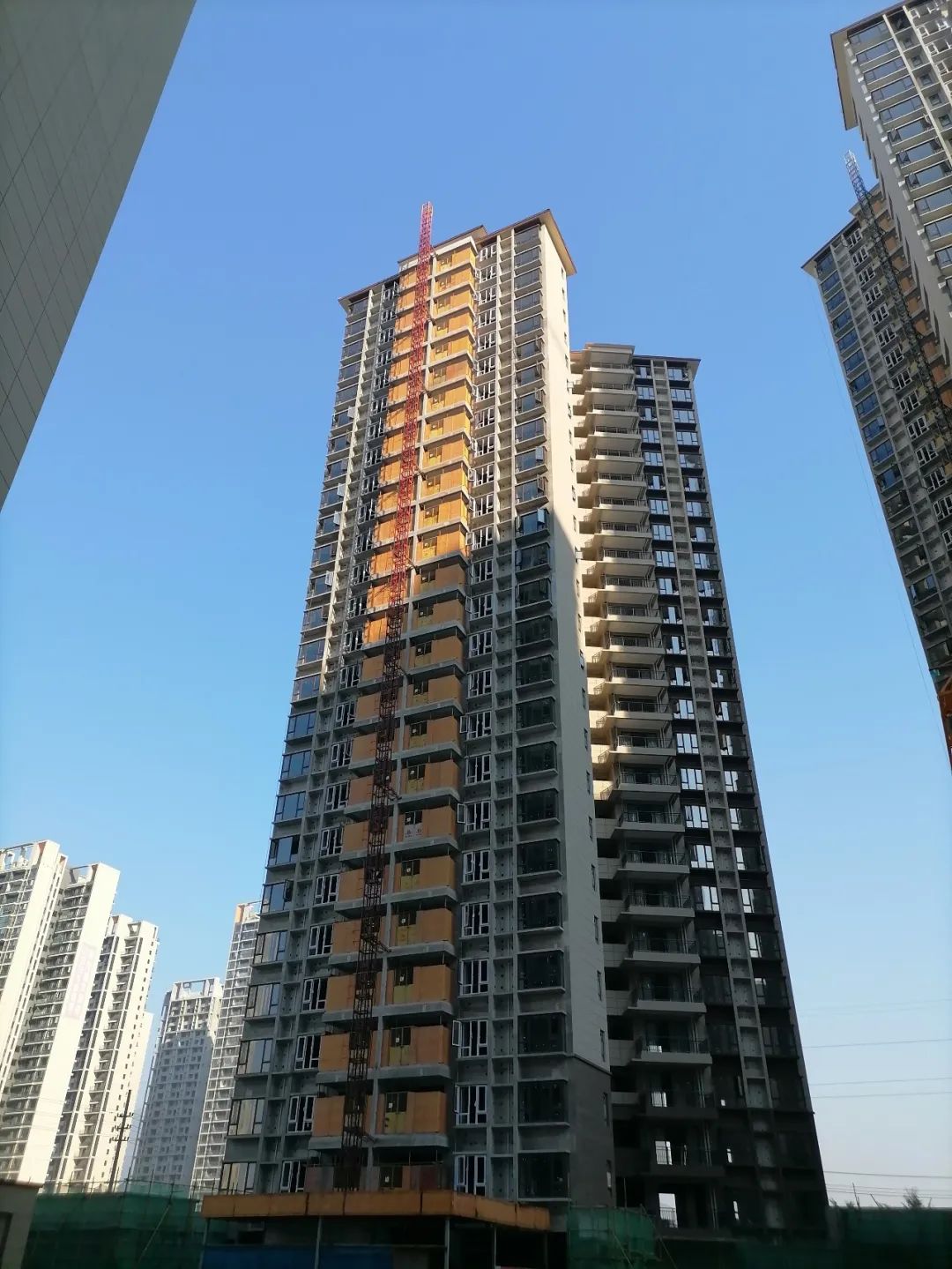

23#楼
COUNTRY GARDEN
封顶,,砌筑、抹灰、铝窗、栏杆完成,外立面完成约90%,公区装修完成约90%,回填土完成90%,中心景观园建完成55%。
25#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、铝窗、栏杆完成,外立面完成90%,公区装修完成约97%,回填土完成85%。
26#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、铝窗、栏杆完成,外立面完成80%,公区装修完成约82%。
27#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、铝窗、栏杆完成,外立面完成80%,公区装修完成约82%。
28#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、铝窗、栏杆完成,外立面完成90%,公区装修完成约87%。
29#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、铝窗、栏杆完成,外立面完成95%,公区装修完成约90%。
30#楼
COUNTRY GARDEN
封顶,砌筑完成,抹灰2-15层,铝窗框2-26层。
31#楼
COUNTRY GARDEN
封顶,砌筑完成,抹灰2-30层,铝窗框2-30层。
32#楼
COUNTRY GARDEN
封顶,砌筑2-30层,抹灰2-30层。
33#楼
COUNTRY GARDEN
封顶,砌筑、抹灰完成,公区装修完成15%。
35#楼
COUNTRY GARDEN
封顶,砌筑、抹灰完成,公区装修完成35%。
碧桂园交投·中央上城苑区实景图
家的轮廓愈发精致
美好生活越来越近
我们将始终带着对生活的向往
以日益成熟的姿态向您走来
