碧桂园交投·中央上城4月家书 │ 春暖四月·美好焕新
4月家书
邀您亲启
亲爱的城主们:
展信安好!清风四月,春光暖暖。一声问候,厚载殷切真情,一封家书,勾勒美好期待。中央上城,用时间沉淀细节,全力以赴,续写家的美好。用精工与匠心,回应家人们的无限憧憬。
我们深知您对家的期盼,更懂得一砖一瓦承载的责任。特此奉上四月家书,让家的新颜不止于想象,共鉴美好生活。
SUMMER

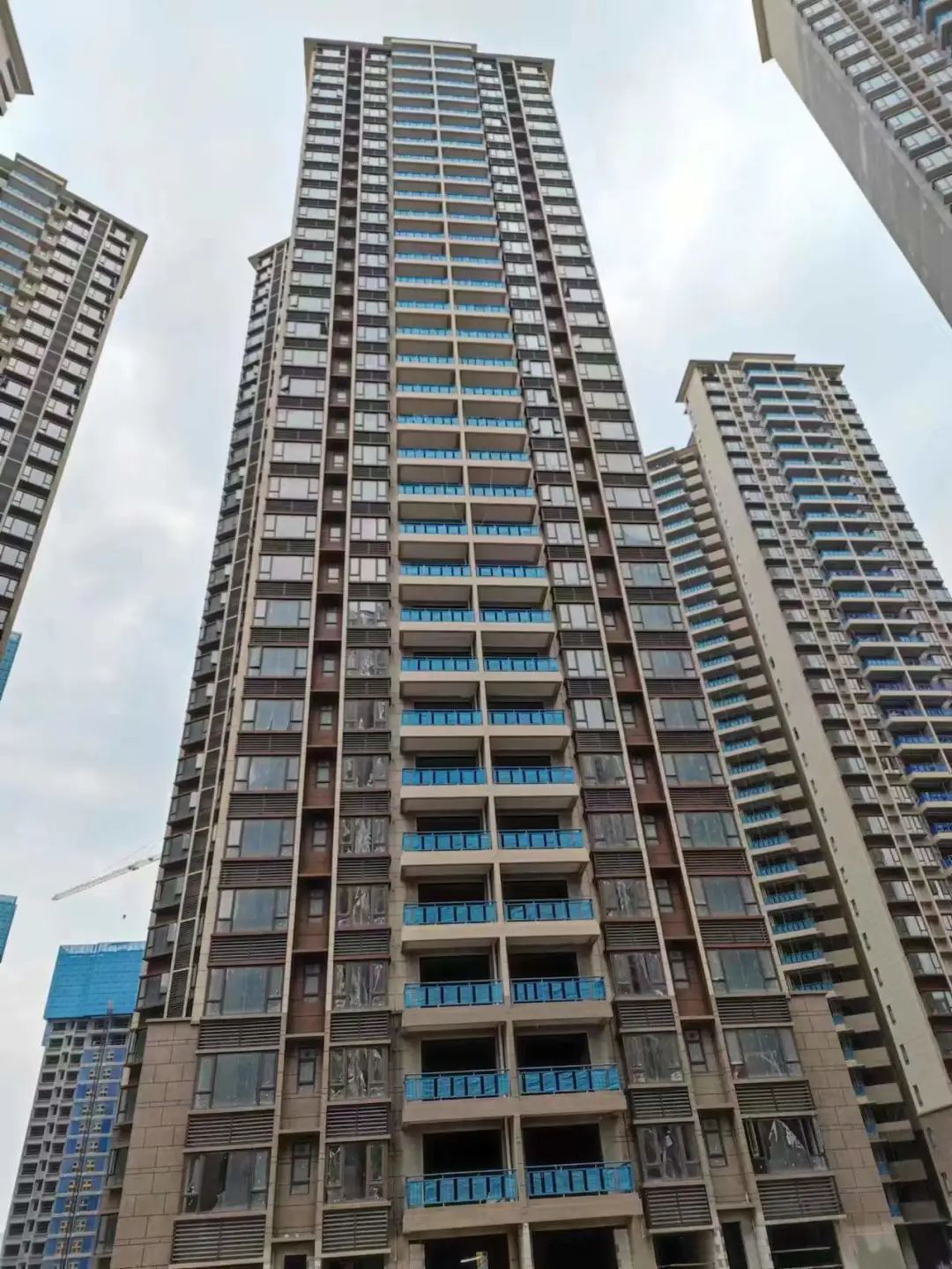

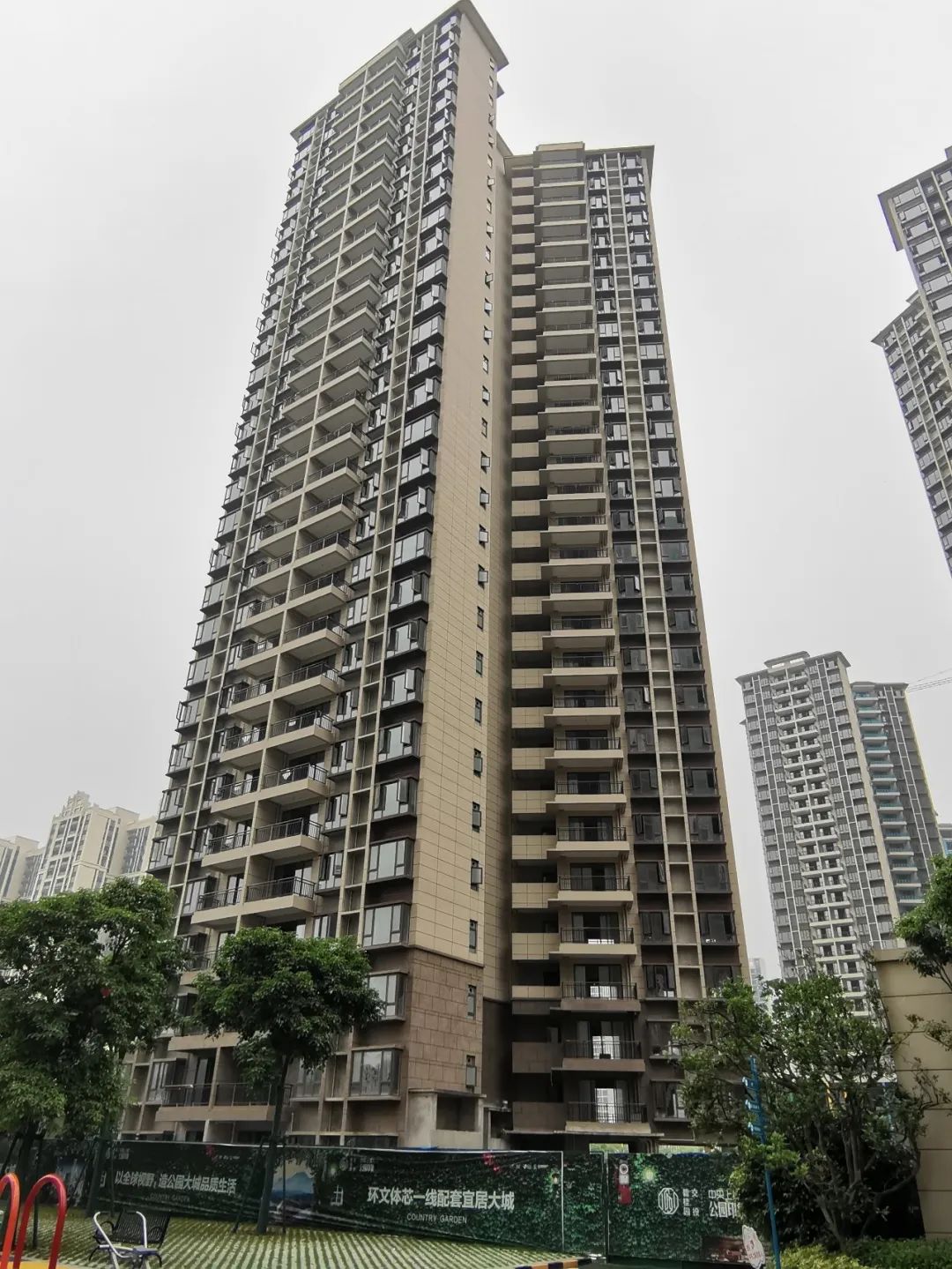

5#楼
COUNTRY GARDEN
即将交付。
COUNTRY GARDEN

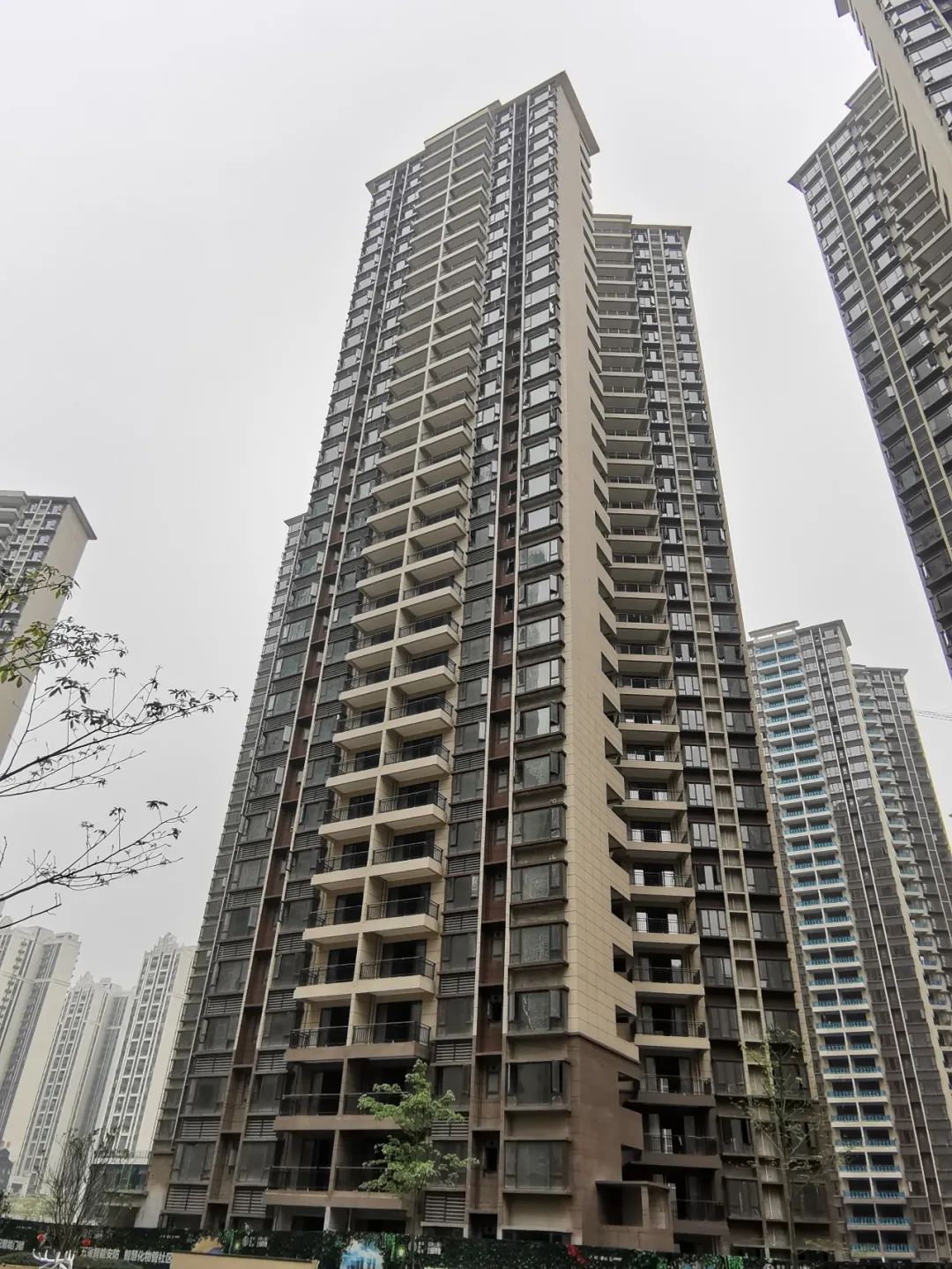

7#楼
COUNTRY GARDEN
即将交付。
COUNTRY GARDEN

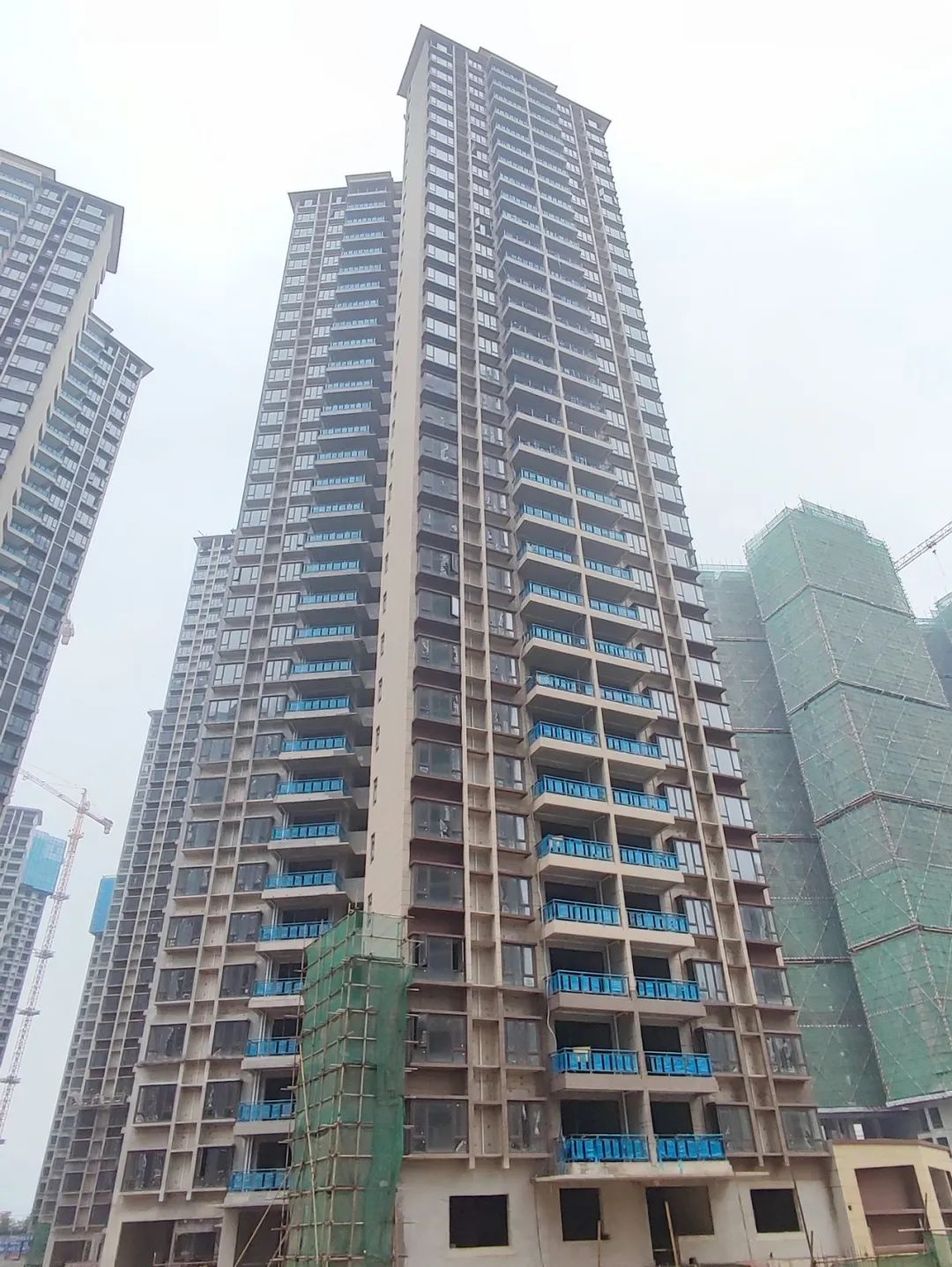

11#楼
COUNTRY GARDEN
封顶,外立面完成约95%,砌筑、抹灰、铝窗、栏杆完成,公区装修完成约95%,室外管网完成,园建施工完成30%。
COUNTRY GARDEN

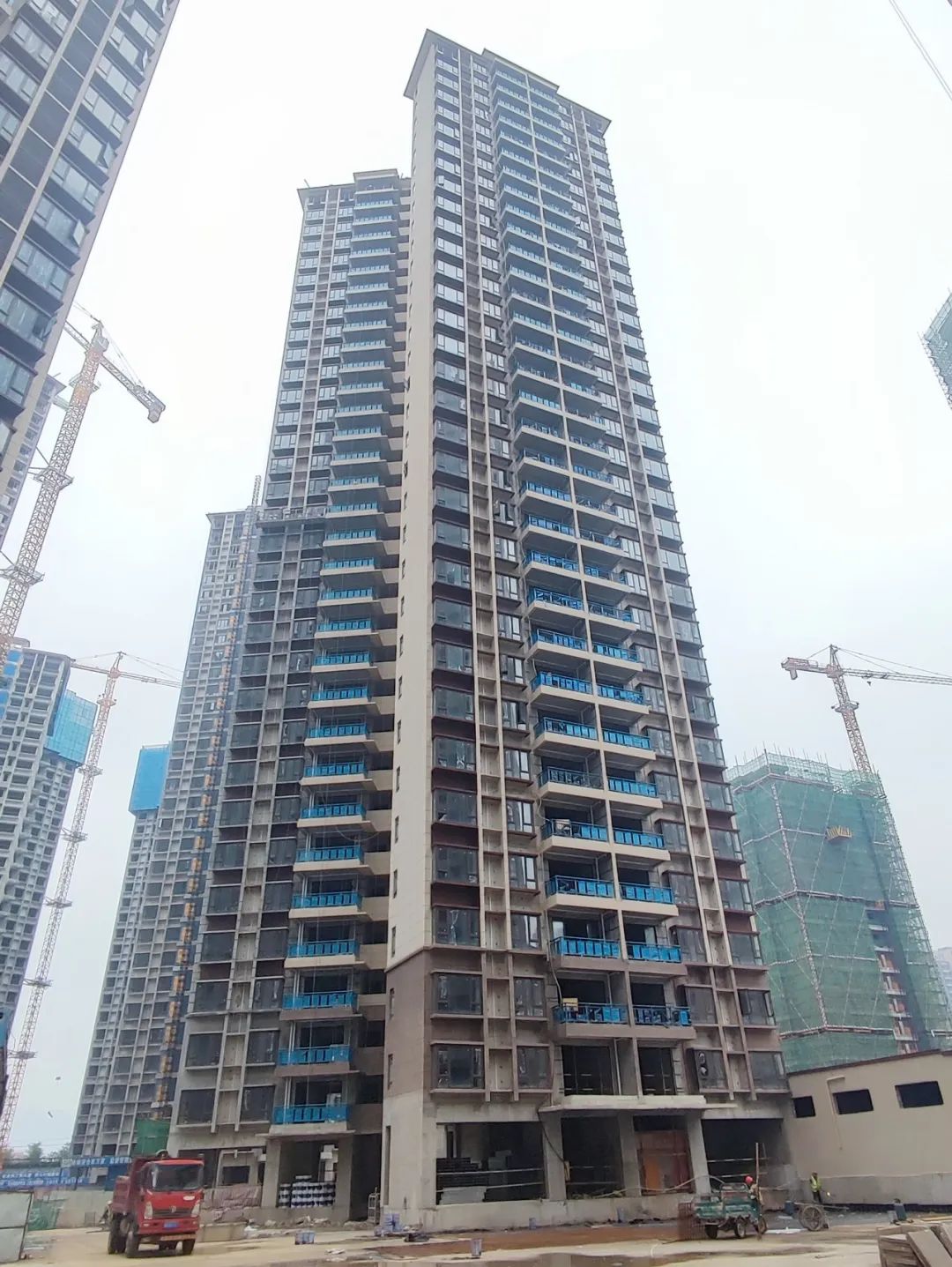

12#楼
COUNTRY GARDEN
封顶,外立面完成约95%,砌筑、抹灰、铝窗、栏杆完成,公区装修完成约95%,室外管网完成,园建施工完成30%。
COUNTRY GARDEN
13#楼
COUNTRY GARDEN
封顶,外立面完成约95%,砌筑、抹灰、铝窗、栏杆完成,公区装修完成约95%,室外管网完成,园建施工完成20%。
COUNTRY GARDEN

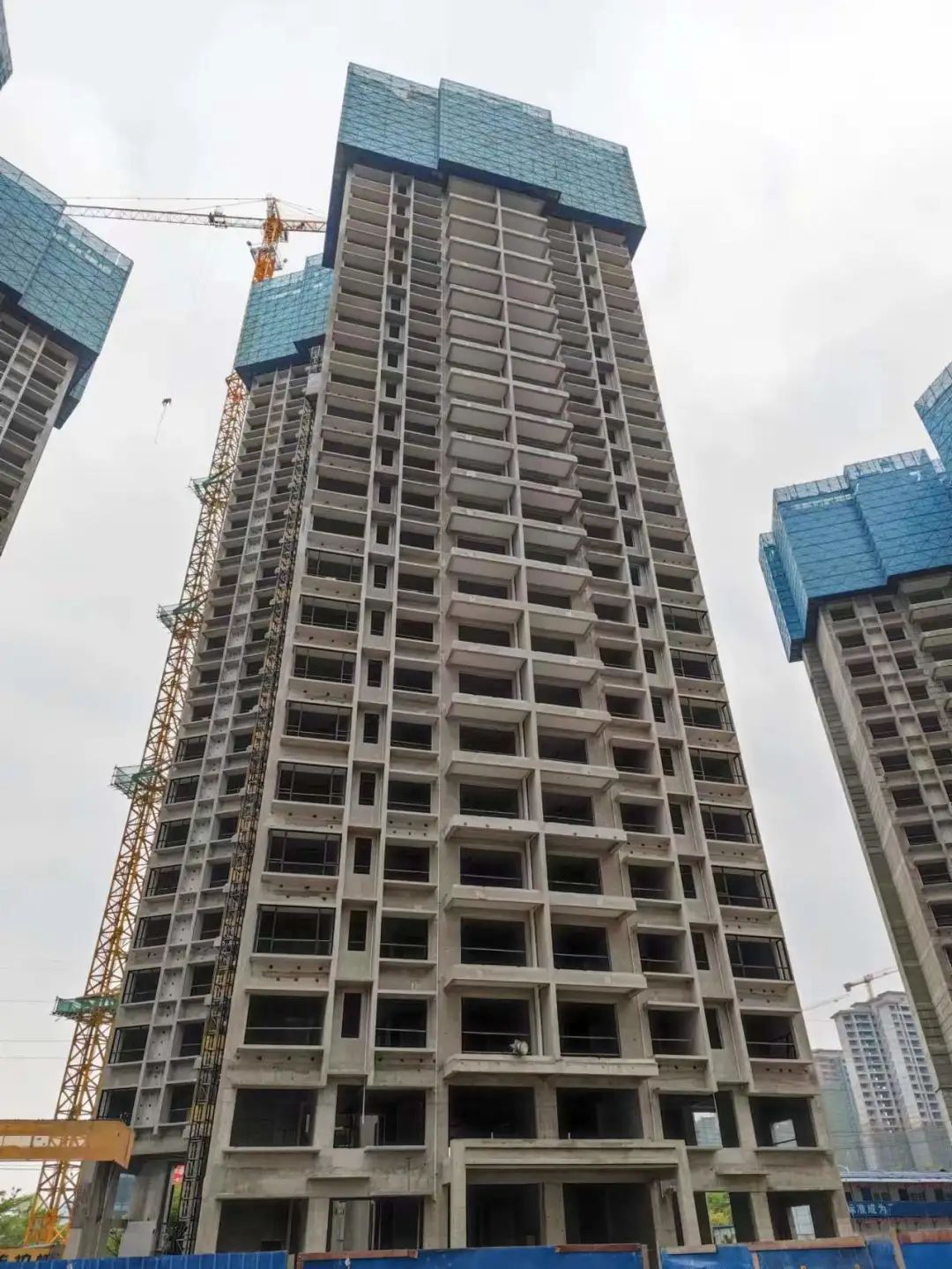

15#楼
COUNTRY GARDEN
封顶,外立面完成约95%,砌筑、抹灰、铝窗、栏杆完成,公区装修完成约95%。公区电井桥架完成85%,室外管网完成约70%。
COUNTRY GARDEN

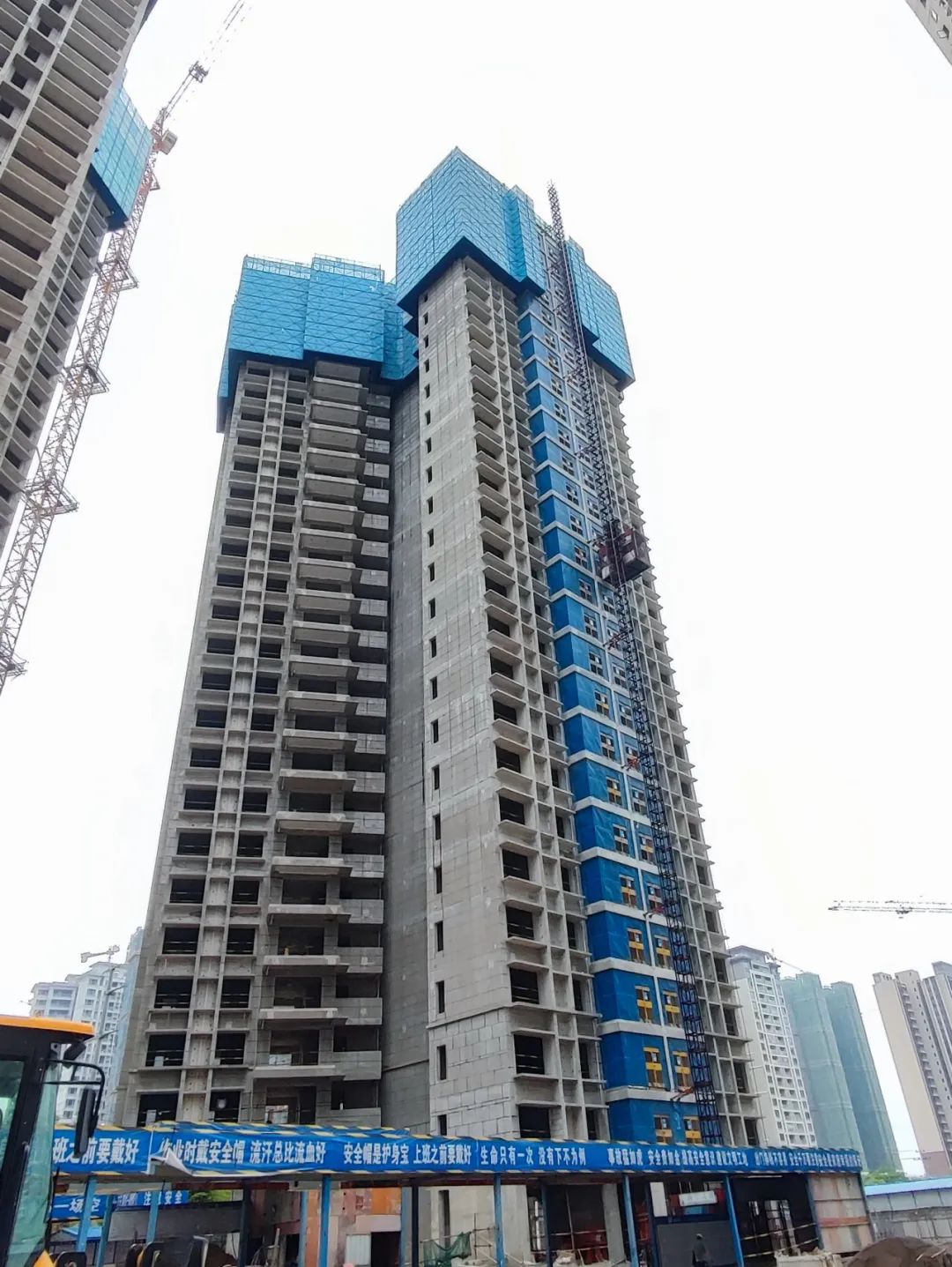

16#楼
COUNTRY GARDEN
封顶,外立面完成95%,砌筑、抹灰、铝窗、栏杆完成,公区装修完成95%。公区电井桥架施完成85%,室外管网完成约30%。
COUNTRY GARDEN
17#楼
COUNTRY GARDEN
封顶,外立面完成95%,砌筑、抹灰、铝窗、栏杆完成,公区装修完成95%。公区电井桥架完成85%,室外管网完成约30%。
COUNTRY GARDEN
18#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、栏杆、铝窗框完成,外立面完成约70%,公区装修完成约90%。
COUNTRY GARDEN
20#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、铝窗、栏杆完成,外立面完成约90%,公区装修完成约90%。
COUNTRY GARDEN
21#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、铝窗、栏杆完成2-33层,外立面完成约85%,公区装修完成约90%。
COUNTRY GARDEN
22#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、铝窗、栏杆完成2-33层,外立面完成约80%,公区装修完成80%。
COUNTRY GARDEN
23#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、铝窗、栏杆完成2-33层,外立面完成约75%,公区装修完成约75%。
COUNTRY GARDEN
25#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、铝窗、栏杆完成,外立面完成70%,公区装修完成约90%。
COUNTRY GARDEN
26#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、铝窗、栏杆完成,外立面完成20%,公区装修完成约20%。
COUNTRY GARDEN
27#楼
COUNTRY GARDEN
封顶,砌筑、抹灰、铝窗、栏杆完成,外立面完成20%,公区装修完成约20%。
COUNTRY GARDEN
28#楼
COUNTRY GARDEN

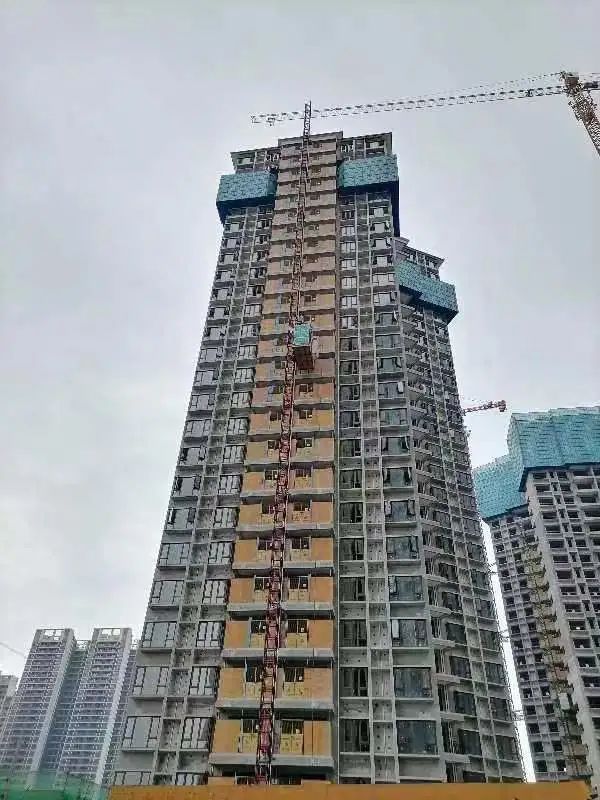

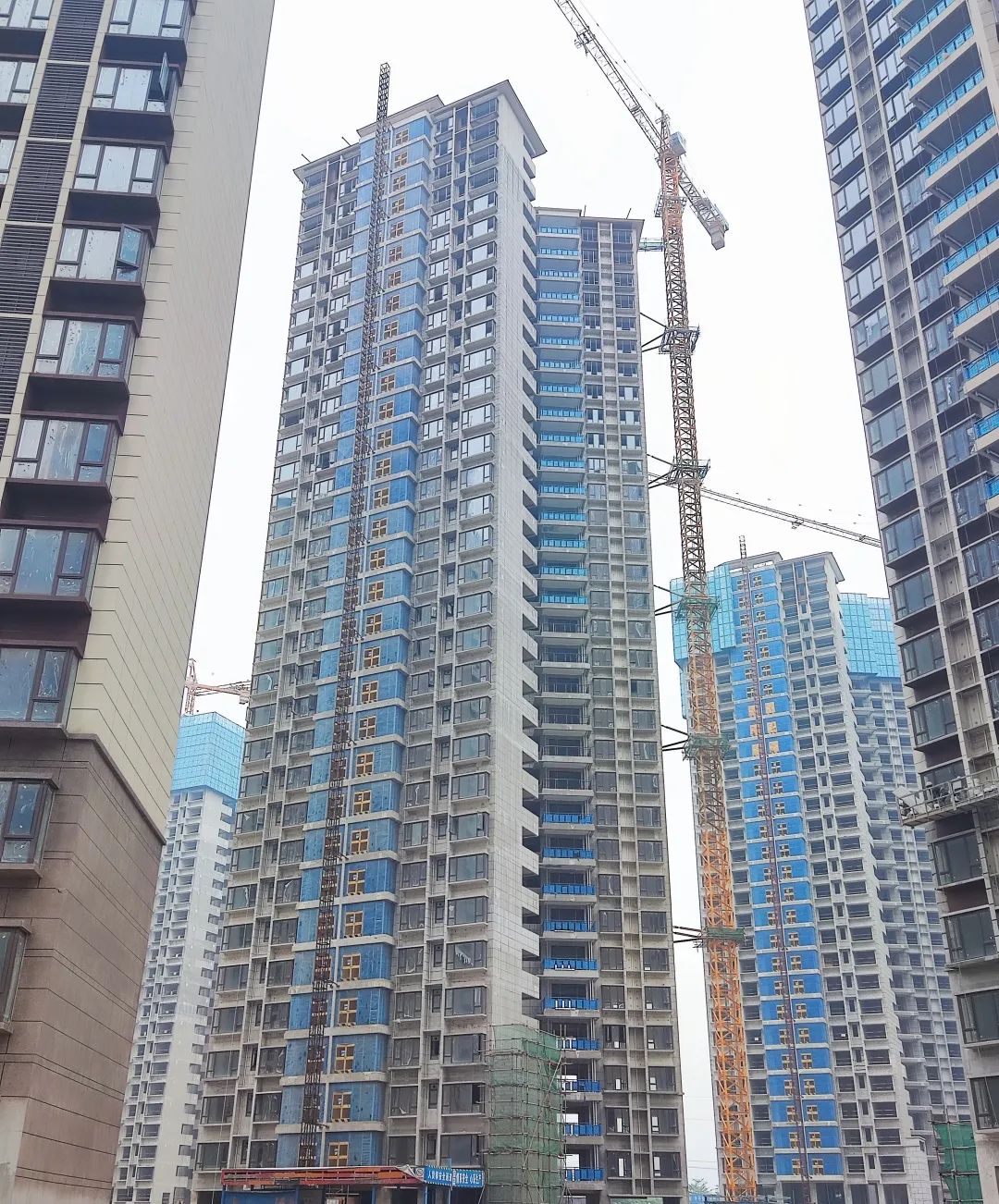

封顶,砌筑2-26层,抹灰3-27层,铝窗框2-30层。
COUNTRY GARDEN
29#楼
COUNTRY GARDEN

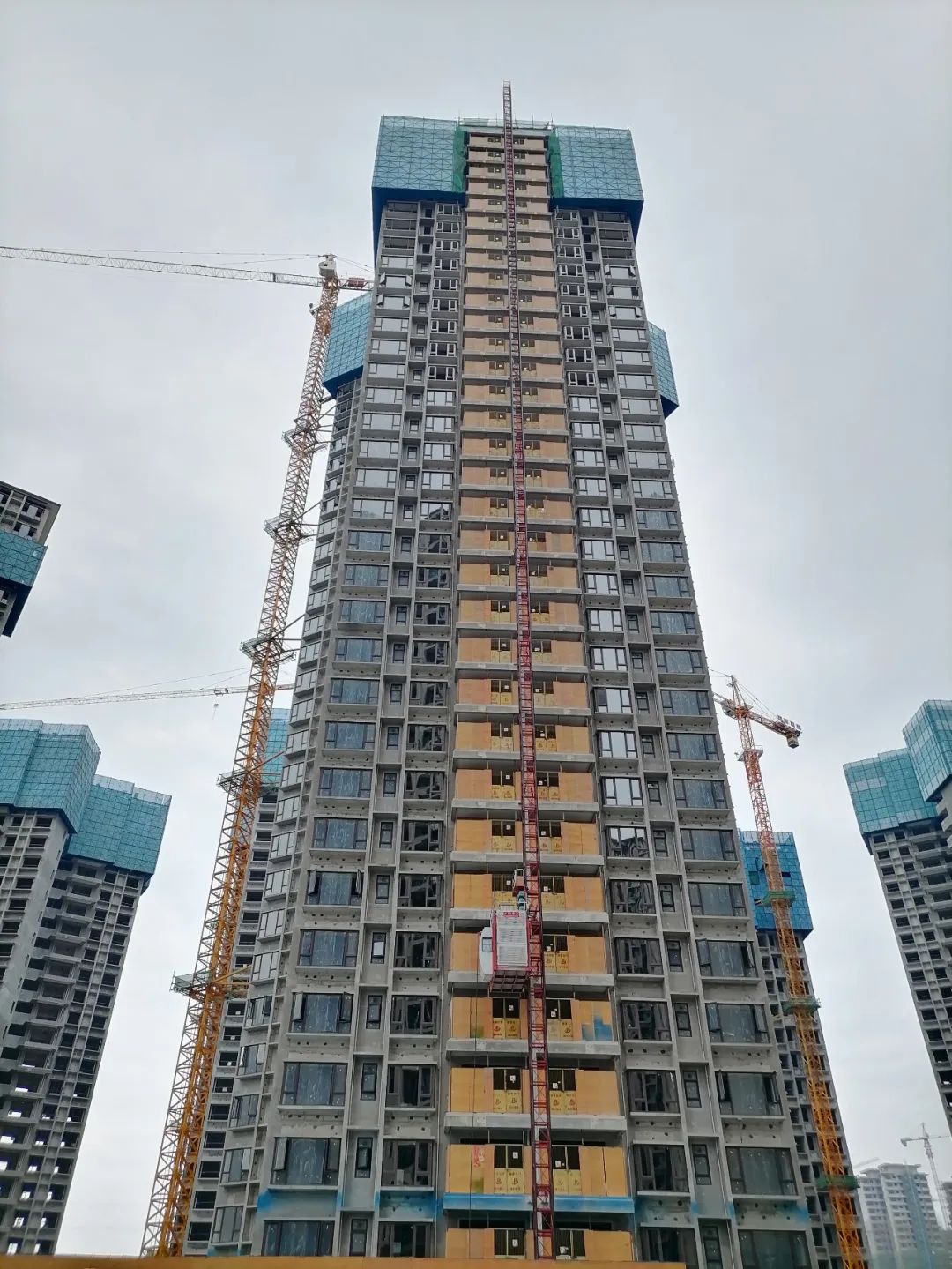

封顶,砌筑2-22层,抹灰3-24层 ,铝窗框2-26层。
COUNTRY GARDEN
30#楼
COUNTRY GARDEN
结构至26层。
COUNTRY GARDEN
31#楼
COUNTRY GARDEN
结构至28层。
COUNTRY GARDEN
32#楼
COUNTRY GARDEN
结构至21层。
COUNTRY GARDEN
33#楼
COUNTRY GARDEN
封顶,砌筑2-26层,抹灰3-15层 。
COUNTRY GARDEN
35#楼
COUNTRY GARDEN
封顶,砌筑2-27层,抹灰3-20层。
COUNTRY GARDEN
家音渐近 未来可期
COUNTRY GARDEN
悉心打造、匠心雕琢
只为不负时光不负您
碧桂园,给您一个五星级的家
