七月工程进度播报
2021·SUMMER
2#楼
封顶,外立面完成,砌筑、抹灰、铝窗、 栏杆完成,公区装修完成。
3#楼
封顶,外立面完成,砌筑、抹灰、铝窗、栏杆完成,公区装修完成70%。
5#楼
封顶,外立面完成,砌筑、抹灰、铝窗、栏杆完成,公区装修完成50%
6#楼
封顶,外立面完成80%,砌筑、抹灰、铝窗、栏杆完成。
7#楼
封顶,外立面完成,砌筑、抹灰、铝窗、栏杆完成,公区装修完成50%。
8#楼

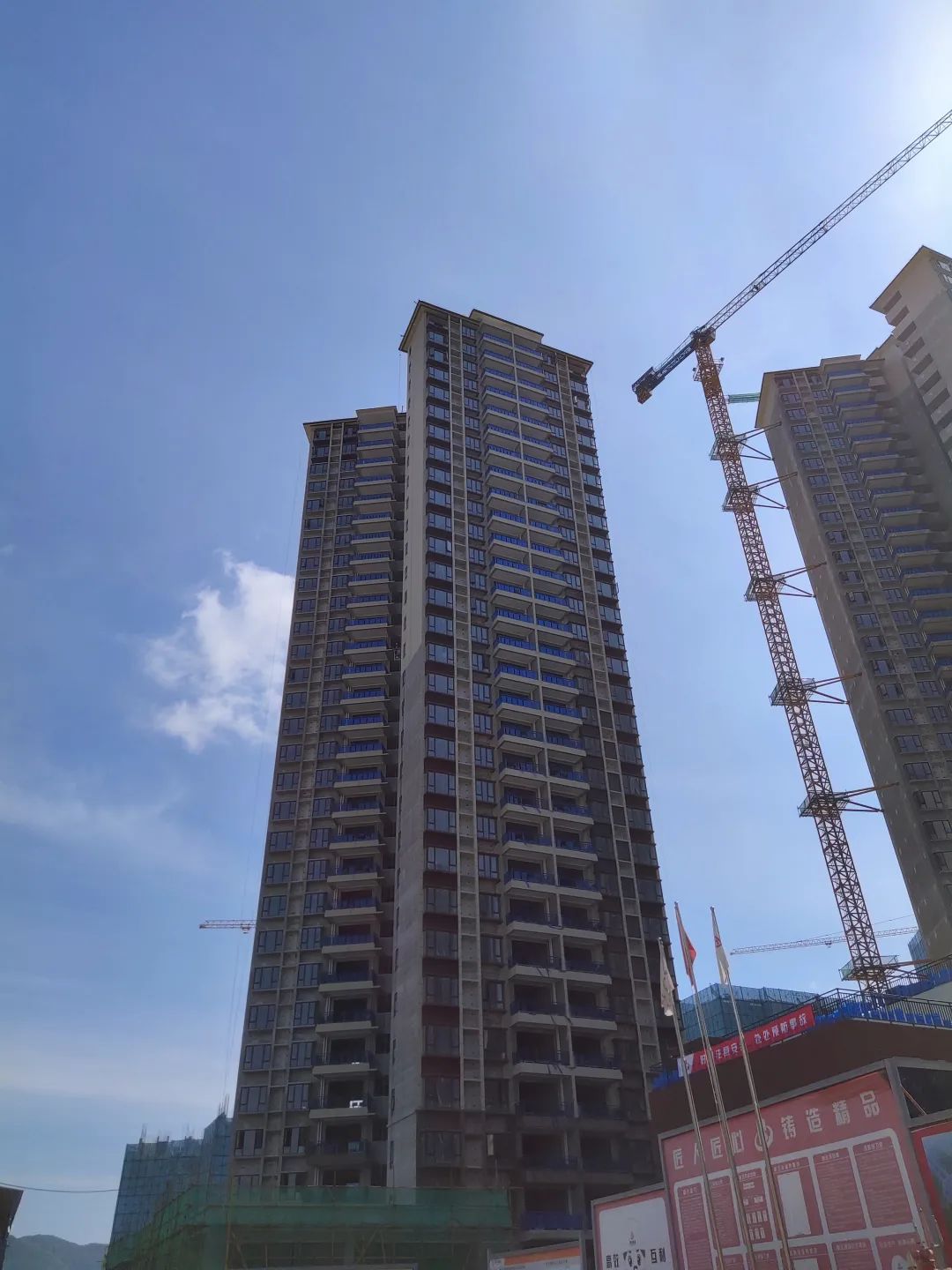

封顶,外立面完成,砌筑、抹灰、铝窗、栏杆完成,公区装修完成。
9#楼
封顶,外立面完成,砌筑、抹灰、铝窗、栏杆完成,公区装修完成。
10#楼
封顶,外立面完成95%,砌筑、抹灰、铝窗、栏杆完成,公区装修完成50%。
11#楼
封顶,外立面完成95%,砌筑、抹灰、铝窗、栏杆完成,公区装修完成70%。
12#楼
封顶,外立面完成95%,砌筑、抹灰、铝窗、栏杆完成,公区装修完成70%。
13#楼
封顶,外立面完成95%,砌筑、抹灰、铝窗、栏杆完成,公区装修完成86%。
15#楼
封顶,外立面完成,砌筑、抹灰、铝窗、栏杆完成,公区装修完成85%。
16#楼
封顶,外立面完成95%,砌筑、抹灰、铝窗、栏杆完成,公区装修完成85%。
17#楼
封顶,外立面完成95%,砌筑、抹灰、铝窗、栏杆完成,公区装修完成85%。
18#楼
封顶,砌筑2-29层,抹灰2-26层,栏杆2-21层,铝窗框2-29层完成。
20#楼
封顶,砌筑2-30层,抹灰2-30层,铝窗、栏杆完成、公区装修完成22%。
21#楼
封顶,砌筑2-33层,抹灰2-33层,铝窗完成,栏杆3-33层、公区装修完成22%。
22#楼
结构至30层,砌筑3-23层,抹灰3-9层,铝窗2-28层,栏杆3-16层。
23#楼
结构至29层,砌筑2-17层,抹灰3-9层,铝窗2-17层。
25#楼
封顶,砌筑2-30层、抹灰2-27层,栏杆完成3-21层,铝窗2-27层完成
26#楼
结构至19层,砌筑3-9层,抹灰3-6层,栏杆完成5-6层,铝窗框3-11层。
27#楼
结构至20层,砌筑2-12层,抹灰2-10层,栏杆完成2-10层,铝窗框2-11层。
29#楼

结构至7层
