2号楼工程进度

东单元17层墙柱拼装完成60%,西单元17层墙柱钢筋绑扎完成100%,东单元17层墙柱钢筋绑扎,完成80%,东单元17层吊模拆除完成100%。

3号楼工程进度

西单元21层墙柱钢筋绑扎完成100%,铝模拼装完成70%。东单元21层梁板钢筋绑扎完成100%,吊模拼装10人完成100%。

8号楼工程进度

17层板钢筋绑扎完成50%,16层墙柱铝模拼装完成100%。

5号楼工程进度

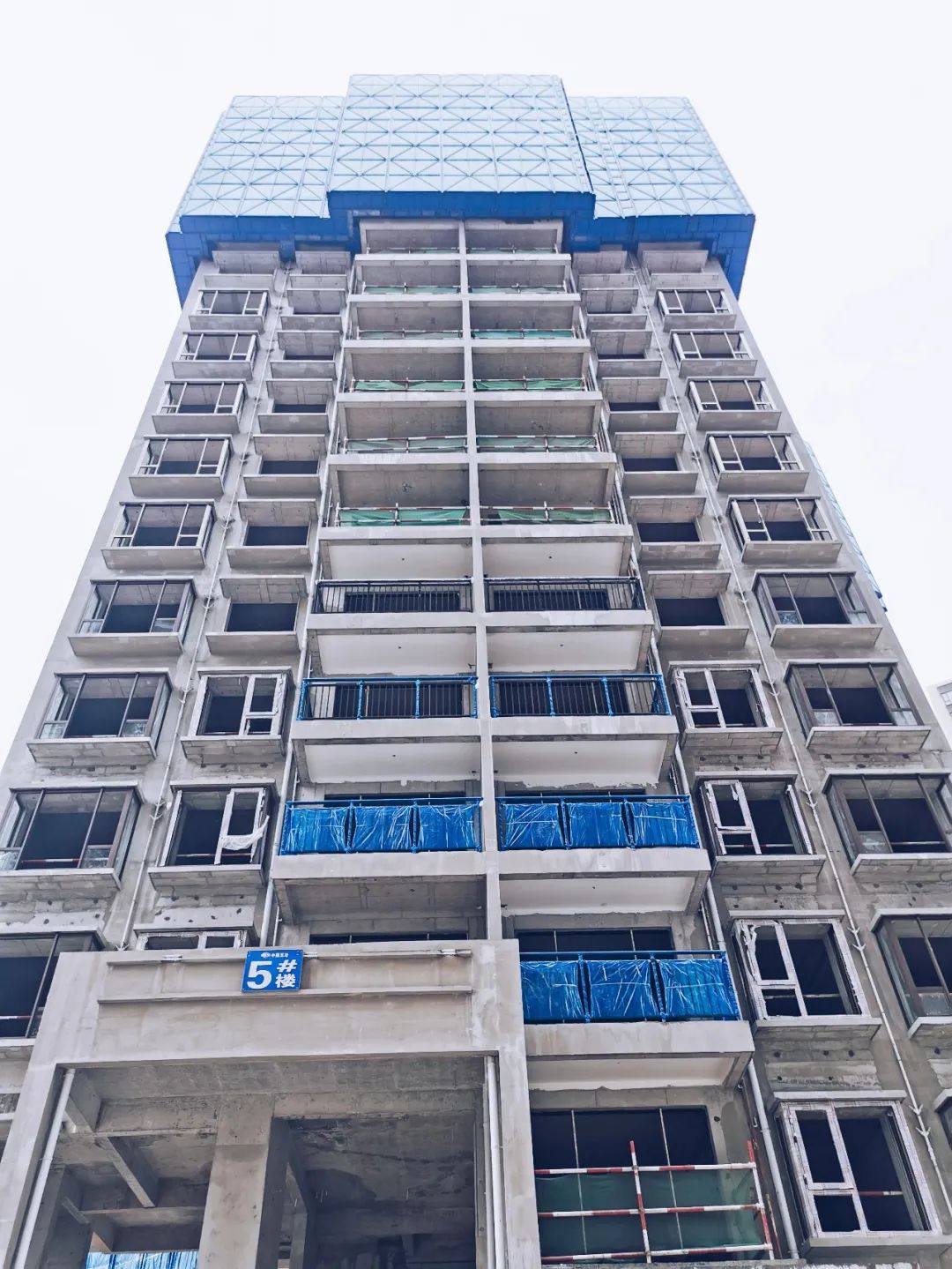

17层墙柱钢筋绑扎完成100%,16层墙柱铝模拆除完成100%,17层墙柱铝模拼装完成30%。

6号楼工程进度
20层山墙保温抹灰完成100%,19层完成50%,8层卫生间基层处理完成100%。

7号楼工程进度
7号楼已经封顶,目前正在做室内工作
